En Huancavelica la moda es pagar adelantado la construcción de obras públicas

PROVINCIA DE ANGARAES - HUANCAVELICA.

Felizmente está funcionando desde hace poco la Contraloría de Huancavelica para descubrir, destapar y denunciar todo tipo de actos de corrupción de las autoridades de turno.

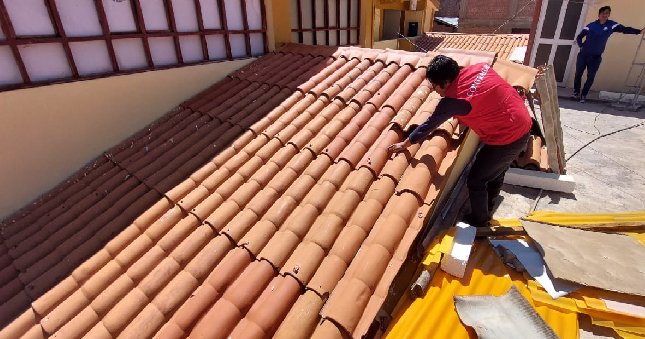

El moderno Centro de Salud del pueblo de  Secclla (provincia de Angaraes) recién remodelado presenta una serie de goteras y filtraciones en el techo. Inspectores advirtieron  trabajos no ejecutados o parcialmente realizados que no cumplen con las especificaciones técnicas.  Foto, el techo con filtraciones y el panel solar que no funciona. Izq.:  Marco Alegre Romero, director del DIRESA.
El moderno Centro de Salud del pueblo de Secclla (provincia de Angaraes) recién remodelado presenta una serie de goteras y filtraciones en el techo. Inspectores advirtieron trabajos no ejecutados o parcialmente realizados que no cumplen con las especificaciones técnicas. Foto, el techo con filtraciones y el panel solar que no funciona. Izq.: Marco Alegre Romero, director del DIRESA.



HUANCAVELICA | La Contraloría General alertó trabajos no ejecutados y parcialmente realizados que no cumplen con las especificaciones técnicas en el “Mantenimiento y remodelación de los ambientes asistenciales del Centro de Salud de Secclla”, ubicado en la provincia de Angaraes, lo que ocasiona la persistencia de problemas en la infraestructura como goteras y filtraciones en las áreas de Emergencia y almacén de Farmacia, así como un posible perjuicio económico al Estado.



El servicio de mantenimiento y remodelación del centro de salud de categoría I-3 beneficia a más de tres mil pobladores del distrito de Secclla y estuvo a cargo de la Dirección Regional de Salud - DIRESA Huancavelica por un costo de S/ 135 mil, los trabajos empezaron el 22 de junio y concluyeron el 5 de agosto del presente año, el plazo de ejecución fue de 45 días calendario.







Lea más detalles en el Informe



En la inspección hecha a la obra el 21 de agosto de 2023, según consta en el Informe de Visita de Control N° 030-2023-OCI/0833-SVC, se advirtió la presencia de trabajos no ejecutados y deficientes en el revestimiento de los muros del centro de salud, la instalación, mantenimiento y desmontaje de calaminas, puertas y ventanas, acabados de los pisos y techos, además del tarrajeo de vigas, partidas parcialmente ejecutadas en el tarrajeo de columnas, instalación de puertas, entre otros.



También se advirtió un deficiente pintado de los muros de Rayos X, Hospitalización I y II, Pediátrica, Puerperio, así como Sala de partos, Obstetricia, Medicina I y II, Ginecología, entre otras partidas que ocasionaría un posible perjuicio económico de S/ 47 304.



El nuevo Centro de Salud de Seclla.



Estos hechos debieron ser advertidos por el inspector designado por la entidad y mencionados como observación durante la ejecución del servicio de mantenimiento.



Por otro lado, también se evidenció que el contratista incumplió con sus obligaciones contractuales debido a las partidas no ejecutadas, las cuales son causales de aplicación de penalidades por mora. Además, el seguro de salud por trabajo de riesgo correspondiente a los trabajadores habría caducado hace 17 días.



Los resultados del informe de control emitido por el Órgano de Control Institucional de la DIRESA Huancavelica fueron notificados al director regional de DIRESA Marco Heberth Alegre Romero de dicha entidad para que adopte las medidas preventivas y correctivas que correspondan.



Alegre Romero es el prinicipal responsable de la obra mal hecha. Su jefe es Leoncio Huayllani, gobernador regional.

Compartir:
whatsapp facebook twitter email
copiar
RELACIONADAS

SUSCRÍBASE AL BOLETÍN DE HUACHOS.COM

Recibe las últimas noticias del día

Su Nombre Completo
Correo Electrónico


TE PUEDE INTERESAR
Escribe tu comentario
Multimedia
HUANCAVELICA
ica
Entretenimiento
Rome Reports
Pandemia
